青島武曉鐵塔有限公司投資3000萬元,實施年產18萬噸鐵塔的改擴建涂料項目,聚焦涂料表面處理工藝升級。項目將熱鍍鋅產能由7.2萬噸提升至18萬噸,新增員工100人,環保投資占比3.3%,預計2026年投產,實現全廠一體化生產。

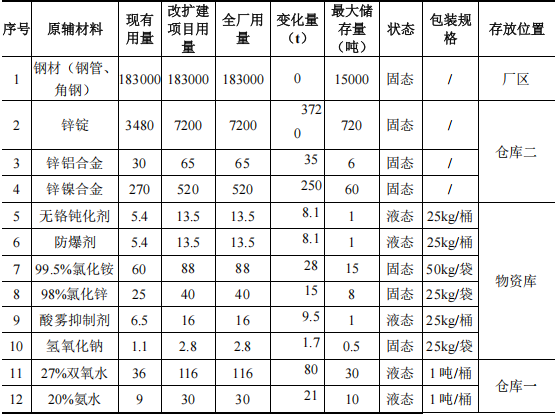

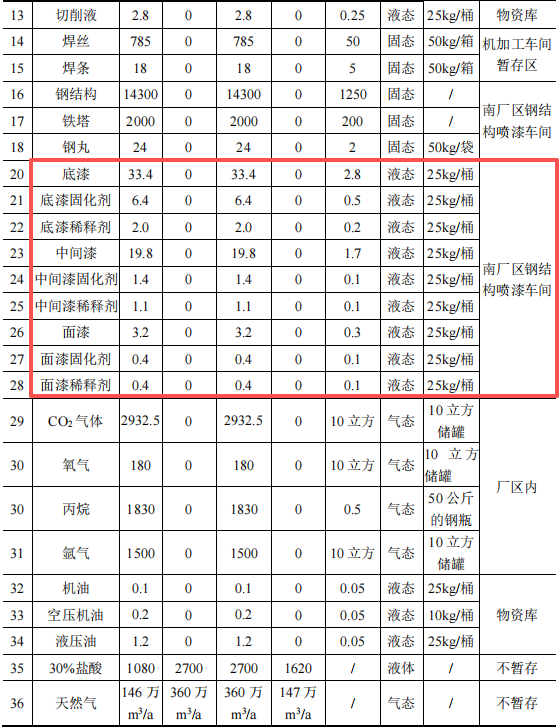

改擴建項目完成后全廠原輔材料一覽表


青島武曉鐵塔有限公司位于青島市膠州市膠萊鎮工業聚集區膠平公路以西,北外環路兩側,北外環路將企業分為南北兩個廠區。改擴建項目不新增占地,不新增構筑物,在北廠區利用現有構筑物進行改擴建。
項目名稱:年產18萬噸鐵塔項目
建設單位:青島武曉鐵塔有限公司
建設性質:改擴建
國民經濟行業分類:C3360金屬表面處理及熱處理加工
建設地點:青島市膠州市膠萊鎮工業聚集區膠平公路以西,北外環路以北。
總投資及環保投資:項目總投資3000萬元,其中環保投資100萬元,占總投資的3.3%。
周邊環境概況
企業位于青島市膠州市膠萊鎮工業聚集區膠平公路以西,北外環路兩側。
北廠區:北側緊鄰碧溝河,隔河為農田;東臨膠平路,隔路為閑置廠房;南臨北外環路,隔路為南廠區。
南廠區:東臨膠平路,隔膠平路為空地;北臨北外環路,隔路為北廠區。
項目所在區域供水、供電、燃氣等市政基礎設施配套完善。
員工與工作制度
項目新增員工100人。鍍鋅車間年工作天數由300天增加至340天,工作制度由2班制改為3班制,8小時/班。
項目預計建成投產時間為2026年3月。
改擴建項目熱鍍鋅生產能力由 7.2 萬噸/年增加至 18 萬噸/年。1 號、2 號和 3 號鍍鋅車間設備設計生產能力分別為 8t/h、10t/h、8t/h。
擴建完成后 1 號、2 號和 3 號鍍鋅車間產能分別為 5 萬噸/年、8 萬噸/年、5 萬噸/年,年運行時間均為 8160h。則 1 號、2 號和 3 號鍍鋅車間生產量為 6.2t/h、9.8t/h、6.2t/h。3 個鍍鋅車間設計生產能力能夠滿足擴建后的生產需求。改擴建涂料項目完成后,全廠機加工和熱鍍鋅生產能力相同,均為 18 萬噸/年。機加工后的鐵塔無需外委處理,均在廠區進行熱鍍鋅。
